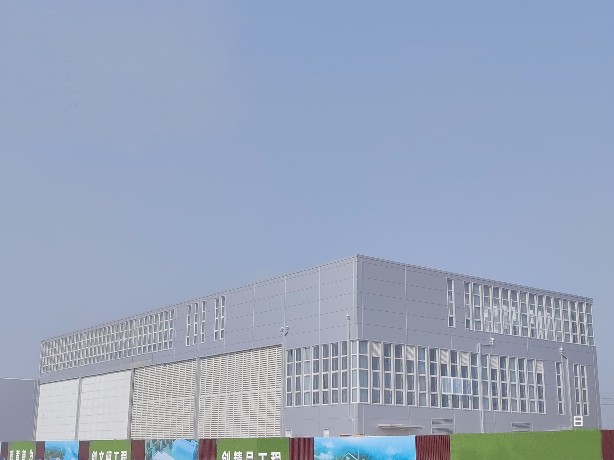

新桥智能电动汽车产业园(一期)110kV变电站成功送电

阅读次数:2411 编辑:系统管理员 发布时间:2022-03-28 17:30
[字体:  ]


新桥智能电动汽车产业园(一期)110kV变电站近日成功送电,标志着新桥智能电动汽车产业园能源系统全面开启。

新桥智能电动汽车产业园(一期)占地约1458亩,总建筑面积47万㎡,预计年产30万辆新能源汽车。为保障4月29日顺利试生产,区建发局、恒创智能公司、新桥示范区建设指挥部、国家电网合肥供电公司、安徽华电等单位严格落实工期安排和各项安全监管责任,成立送电监督小组,明确责任分工,强化组织保障,及时协调处理各类问题,全力推进工程建设进度。三个月时间完成了110kV变电站的设计、施工、送电,新建110kV变电站1座,安装2台31.5MVA主变,铺设110kV电缆48.6公里,建设电力管廊1.8公里。110kV变电站提前7天一次性成功送电,为今年8月份量产车辆交付迈出了关键一步。(恒创智能公司)
